迎战历史性大洪水,这是我们交出的答卷——皂市电站防御“5.18”“5.26”洪水工作纪实

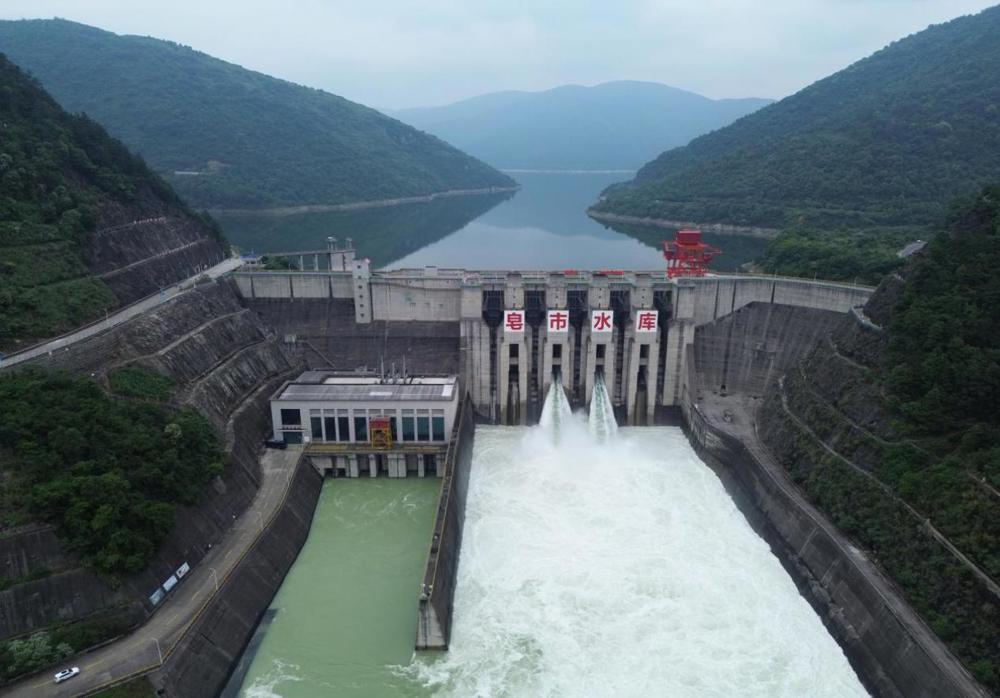

皂市水库泄洪腾库
5月中旬,受中低层切变系统与西南暖湿气流共同影响,渫水流域遭遇持续性、大范围极端强降雨天气。5月15日23时至19日22时,流域面平均累计雨量达238毫米,局部地区暴雨集中、强度超大、极端性突出。其中石门县壶瓶山镇天坪头站24小时最大降雨量达522毫米,3小时、6小时、12小时降雨量分别达到198毫米、358毫米、431毫米,多项降雨指标大幅突破区域历史极值。
暴雨来袭,直面极端汛情大考
雨情就是命令,汛情就是考验。面对此次来势猛、涨幅大、量级超历史的洪水过程,公司党组高度重视,加密防汛会商,公司主要领导第一时间深入水库现场,带头值班、统筹调度、靠前指挥,皂市电站在澧水公司统一调度指挥下,提前部署,立即进入战时状态,全员紧绷防汛安全弦,实时紧盯雨情、水情、工情动态变化,全面打响“5.18”历史性洪水防御攻坚战。

数字孪生澧水流域平台
四预先行,精准调度抢占主动

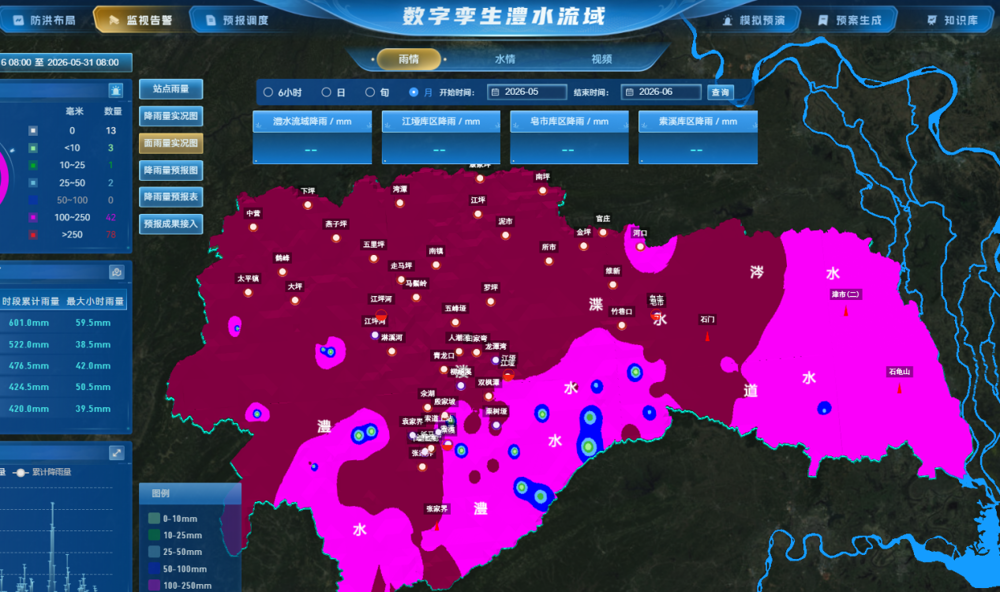

本轮强降雨来临前,皂市电站严格落实防汛“四预”工作要求,坚持预报、预警、预演、预案前置发力。依托数字孪生澧水平台,持续滚动开展雨水情监测、洪水预报及调洪演算,动态分析研判渫水流域降雨发展趋势、洪水演进路径及水库运行工况,为科学防汛调度提供精准数据支撑。
结合精准预报预判,皂市水库自5月14日提前加大发电出力腾库避险,累计预泄腾库3270万立方米,水库水位控降1.45米,预留防洪库容11.16亿立方米,为后续拦蓄洪峰、错峰削洪抢占了关键主动权。防汛调度期间,电站主动对接长江委、湖南省水利厅、省防办、水文气象及电力调度等上级单位,强化多方联动协同,确保每一次研判、每一道指令、每一项操作落地落细。

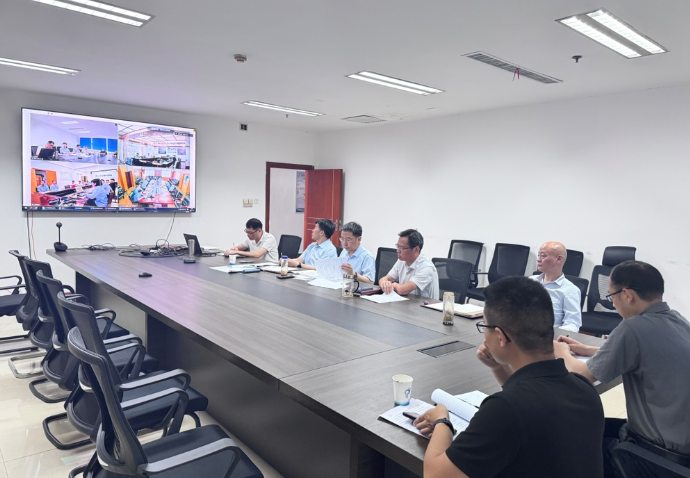

公司董事长徐磊主持召开防汛会商专题会议

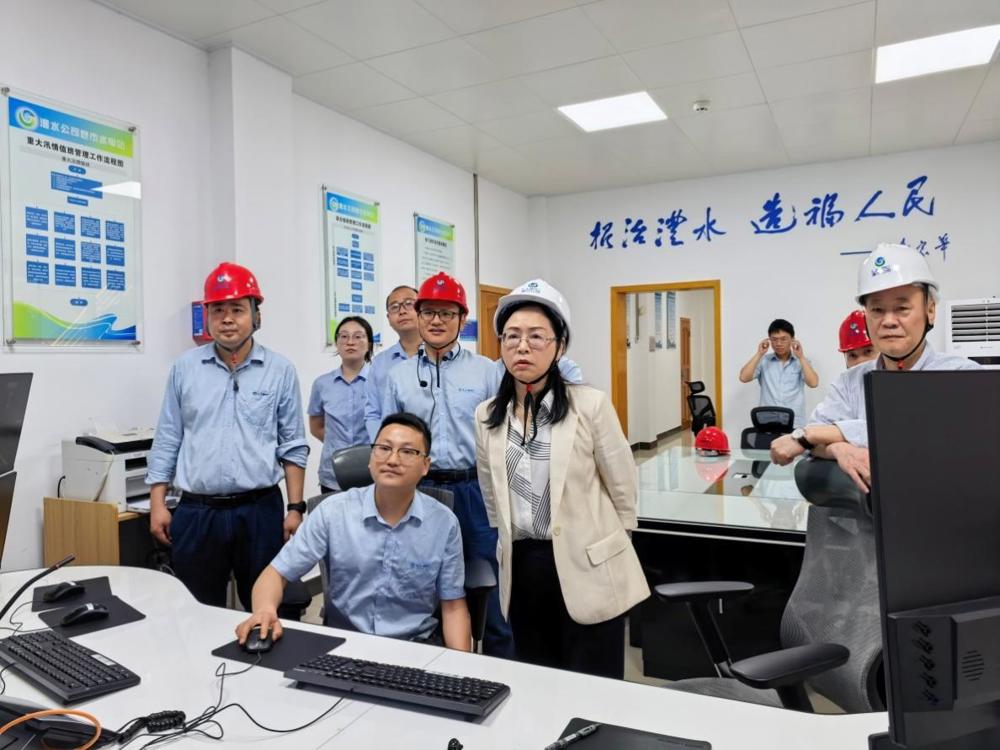

公司总经理陈印辉带班并督导检查迎战强降雨工作

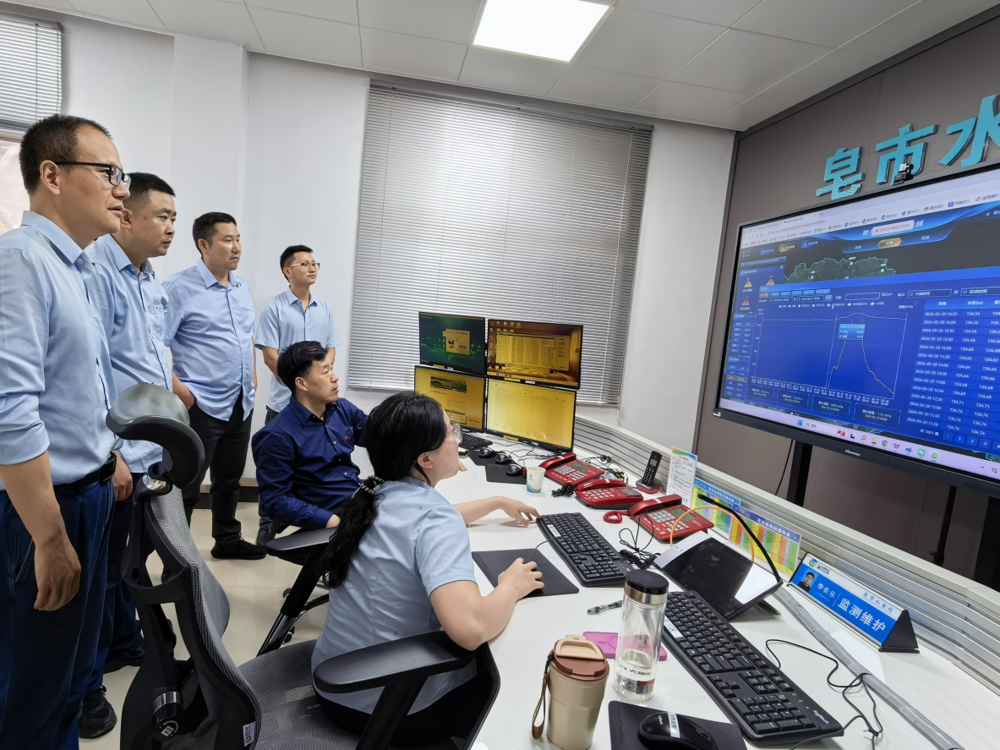

公司领导郑静督导防汛工作
洪峰压境,科学联动守牢安澜
5月18日14时,皂市水库迎来渫水流域50年一遇历史性洪水过程,入库洪峰流量高达8480立方米每秒。面对超历史洪峰的严峻考验,澧水公司在上级部门科学指导下,精准研判汛情、精细统筹调度,充分发挥皂市水库流域骨干防洪工程的关键作用,全力拦洪削峰,将入库洪峰削减至303立方米每秒,削峰率高达96.4%,成功避免石门至澧县河段发生超警洪水风险。
同时,澧水公司统筹全域汛情,联动江垭、江坪河两座水库实施流域梯级联合调度,系统性削减澧水干流石门河段洪峰流量,有效压低河道水位,极大缓解了石门县城、新关镇、象市镇等沿河重点区域的防洪压力,全力守护流域群众生命财产安全与河道水利工程安全。
险情迭出,快速响应化解隐患

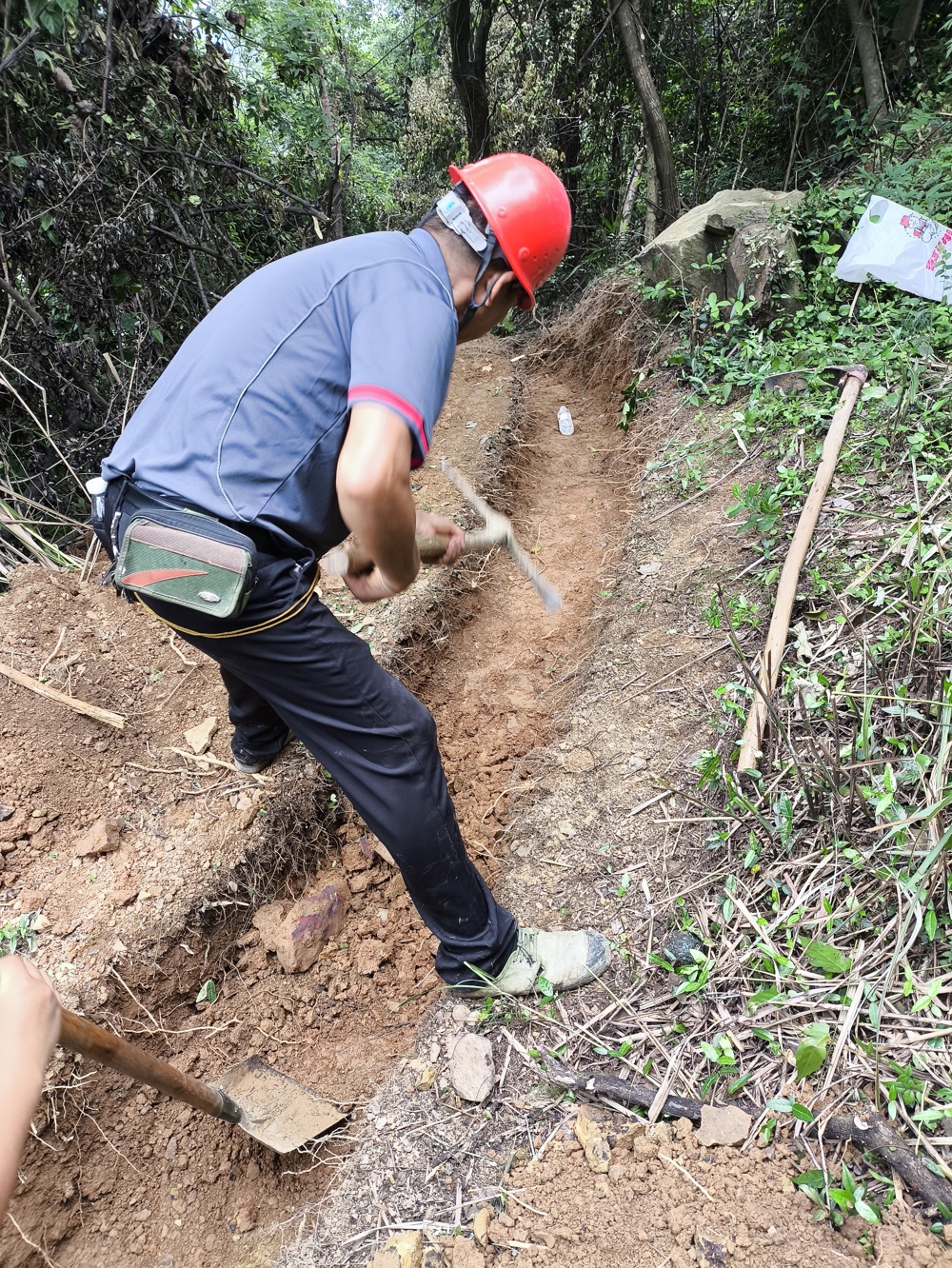

持续极端强降雨引发多重次生风险,各类险情接踵而至,防汛处置压力持续攀升。5月23日,电站工作人员在加密巡查中发现,右岸上坝公路边坡出现落石隐患。为精准掌握险情实情,电站第一时间启用无人机对垮塌区域开展全方位航拍勘察,并于5月24日砍草开路深入现场核查,确认险情由边坡上方原排水沟被洪水冲断,水流持续冲刷侵蚀边坡所致,该部位存在二次垮塌、落石滚落风险,严重威胁过往车辆及行人安全。为严防险情扩大,电站迅速落实应急处置措施,在边坡上方搭设临时截水沟,阻断雨水冲刷路径;同步联动属地政府、交警部门实施道路半幅封闭,发布周边安全警示告知,切实筑牢安全防线。
汛情期间,江坪水文站水位攀升至283.16米,超历史极值4.58米,受山洪冲击影响,站点出现信号中断、数据异常等故障,关键汛情数据无法正常传输。因壶瓶山片区山洪频发、道路损毁阻断,运维人员无法第一时间抵达现场抢修。为保障防汛调度数据不间断、研判分析不中断,值班人员依托多源水文共享站点数据,综合研判雨水情态势,全力保障调度工作有序推进,同时紧急采购雷达式水位计,稳步推进站点设备修复工作。
趁隙攻坚,全力除险筑牢防线
为迎战新一轮洪水,电站抢抓防汛间歇窗口期,集中力量开展抢险除险与全域巡查工作。
针对上坝公路边坡垮塌隐患,电站结合现场施工条件及道路通行保障需求,科学制定处置方案,于 5 月 31 日利用无人机精准清理边坡松动落石,并在原破损排水沟处新建两条永久性截水沟,从源头杜绝雨水冲刷侵蚀引发的次生险情,彻底消除边坡安全隐患。

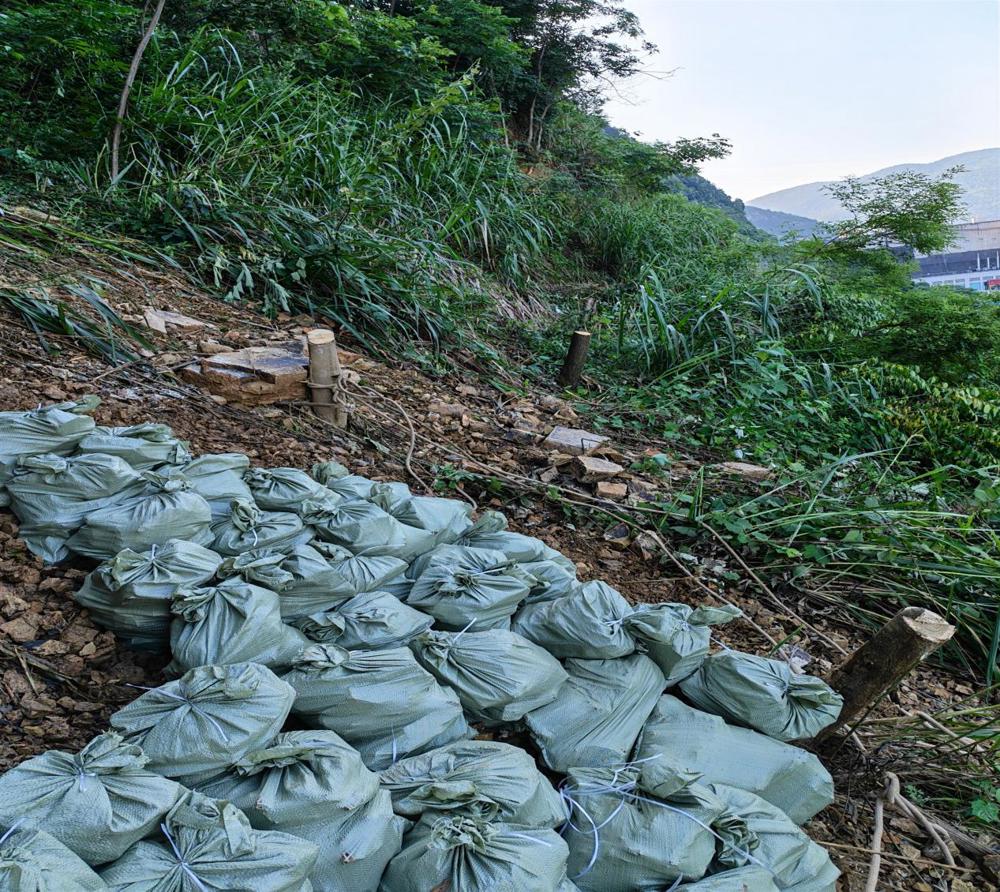

垮塌石块装填封袋
与此同时,江坪水文站设备故障处置同步推进,壶瓶山路段恢复通行后,电站联合石门水文局迅速集结运维力量赶赴现场攻坚,于 6 月 2 日下午完成设备修复,站点监测数据全面恢复正常。
加密巡查还发现,受渫水流域上游持续洪水冲击,河道裹挟大量木桩、杂木等重型漂浮杂物涌入库区,坝前水域形成大面积漂浮物堆积,规模远超常年同期。加之库区雁池、磨市、维新、三圣等多处河湾、码头漂浮物持续向坝前汇集,极易堵塞泄洪通道、影响发电机组稳定运行,对水库防汛泄洪、设备安全及库区水生态环境构成多重威胁。
对此,皂市电站迅速行动、高效处置,于 6 月 1 日启动专项清渣作业,试用“阻拦索+坝顶机械抓污+人工精细化打捞”联合作业模式,显著提升漂浮物清理效率,有序推进坝前清污工作,全力保障泄洪通道畅通及机组安全稳定运行。

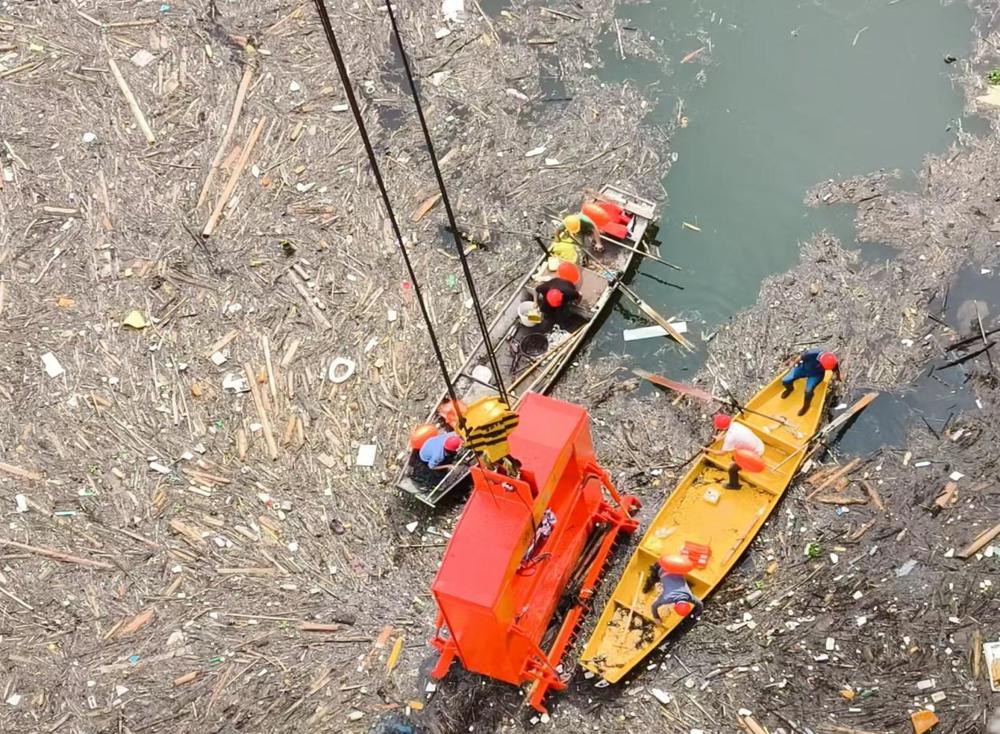

清理坝前漂浮物
坚守安澜,交出硬核防汛答卷
从“5.18”历史性大洪水到“5.26”连续汛情,澧水公司与皂市电站始终坚持“人民至上、生命至上”理念,严格落实24小时专人值班、领导带班值守制度,全体干部职工全员在岗、连续作战,全程紧盯雨情、水情、工情及设备运行动态。运维人员常态化加密检查发电机组、泄洪闸门、液压系统、渗漏排水、厂用电、调度通信等核心设施,确保机组平稳运行、闸门精准动作、调度指令高效落地。同时强化下游河道常态化巡查,联动属地政府、派出所、居委会开展安全宣传、河道值守和人员劝导,全力保障泄洪期间下游河道安全、秩序稳定。
两轮高强度洪水防御工作中,皂市水库大坝、泄洪设施及机电设备运行状态良好,圆满实现工程安全、调度安全、人员安全三大目标。面对极端暴雨、历史洪峰、设备受损、边坡险情等多重叠加考验,澧水公司与皂市电站以科学调度抢占防汛主动,以精准处置化解各类风险,以日夜坚守筑牢安全屏障,充分彰显了流域骨干水库的责任与担当,用实干实绩交出了一份安全、高效、暖心的澧水流域防汛安澜答卷。
